武鸣校区建设2016年总结和2017计划

作者:  来源:广西医科大学  发布时间:2017年04月14日 15:32

2016年,武鸣校区建设工作在学校党委、行政的正确领导下,在分管校领导领导的直接领导及武鸣校区建设指挥部办公室全体人员的努力下和在全校各部门大力支持和帮助下,积极地开展武鸣校区项目的建设工作,各项工作有序推进,取得了一定的成绩,现把武鸣校区建设进展情况总结如下:

一、加强征地拆迁工作

积极协助并督促武鸣区政府和南宁教育园区征地拆迁办人员加强征地拆迁工作。到目前为止,我办督促协调武鸣区政府完成与农民签订全部地块1428亩征地协议,清表土地1200多亩,移交学校可使用土地690多亩。

二、及时支付征地补偿款

为保障征地顺利进行,为了能按时支付征地补偿给拆迁农户,我们及时足额拨付征地款给武鸣区国土资源局,2016年累计付征地补偿款1.9亿元。

三、办理各项审批手续

积极准备需要办理手续的各种材料,并及时报送有关审批部门,先后获得:

1.《关于广西医科大学武鸣校区建设项目社会稳定风险评估意见》

2.《关于广西医科大学武鸣校区建设项目环境影响报告表的批复》

3.《关于同意广西医科大学武鸣校区项目重新立项的批复》

4.《关于广西医科大学武鸣校区可行性研究报告的批复》

5.《关于广西医科大学武鸣校区项目建设用地预审的批复》

6.《设计条件》

7.《建设用地规划许可证》

8.《建设项目规划设计条件通知书》

9.《建设用地规划许可证审批单》

10.森林《准予行政许可(审批)决定书》

四、积极协助做好招标工作

积极协助国资处完成可研报告和节能、一期勘察,水土保持、EPC总承包、审图服务、监理服务、工程造价跟踪审计服务等招标工作,为武鸣校区建设的开工提供了合法保证。

五、积极筹备武鸣校区开工建设仪式

根据自治区政府和各级领导要求加快校区项目建设的要求,经学校研究决定于20161129日开工奠基。为成功举行开工奠基仪式,武鸣校区办多次组织召开协调会,认真制订《广西医科大学武鸣校区开工仪式方案》,成立开工仪式领导小组,草拟领导讲话稿,落实参会人员,印制开工仪式指南,校分管领导陈兴才总会计师更是带领我办同志多次深入现场深入布置具体工作,确定开工仪式地点、落实现场布置方案等。在各级领导和部门的大力支持下,经过我办及相关部门十多天的精心准备和布置,武鸣校区开工奠基仪式于1129日顺利举行,自治区党委统战部部长李康,自治区政府副主席黄伟京及自治区发展改革委、教育厅、财政厅、国土厅、住建厅、卫生计生委等单位领导,南宁市市长周红波等南宁市有关领导,南宁市武鸣区四家班子领导,广西医科大学全体校领导及师生代表,南宁教育园区东片区建设指挥部有关人员,南宁市武鸣区医院干部职工代表等出席了奠基仪式。开工奠基仪式的成功举行,得到了上级和学校领导的充分肯定。

六、设计、施工、勘探、环评、水保等工作

设计:己完成总平规划和设计方案的设计规划工作,己通过南宁市武鸣区住房与城乡规划局评审,并报南宁市评审;完成A1主教学楼等的初步设计。其它单体也有序进行设计。

施工:项目部临时用房己完成90%的工作,校区场地己于1129日开工平整,土方量完成15m3,校区道路、南大门开工建设。

岩土工程勘察:岩土工程勘察10月己进场施工,经过2个月的施工目前完成80%工作量,己完成一期A区的勘察工程,并出勘察报告。

环评:己通过南宁市武鸣区环保局的评审。

水土保持评估:于11月开始进行编制工作。

七、存在的困难

(一)办公室人员紧缺。目前还没有工程管理方面的人才,现有人员经验不足、任务又重,致使有些工作推进不畅,审批手续办理较缓。

(二)征地工作难度大。武鸣校区规划面积1428亩,目前仅完成征地并交付我校690亩。

(三)工程管理难度较大。EPC工程总承包建设模式在我区乃至全国尚属于试点实施阶段,相关做法尚未成熟配套等等。新的一年我办将加强协调和管理工作,争取当地政府支持加快征地拆迁工作。努力解决人员紧缺等问题,少走弯路,提高效能,切实解决工程建设中存在的困难和问题,确保工程建设顺利推进,为学校建设地方一流大学,解决办学空间不足等瓶颈问题打下坚实基础。

八、2017年武鸣校区 的工作要点

2017年,武鸣校区建设指挥部办公室要在学校党政班子的正确领导下,做好武鸣校区建设管理工作,主要做好如下工作:

(一)继续做好各项前期工作

1.下一步我校将加快办理前期手续报批,积极做好设计、施工、设计、规划、勘探、环评、水保、森林等各项手续审批工作,节能、水评、设计、人防、施工图审查、工程规划许可报批,争取20176月前完成完成主教学楼和学生宿舍楼开工,面积15万平方米。

2.总平面图完成审批,节能、水保、人防、施工图审查、工程规划许可报批。

(二)加快征地拆迁工作

由于征地拆迁工作的难度非常大,需要当地政府高度重视、花大力气进行征地拆迁工作,我校要确保征地资金按时到位,积极配合好征地拆迁工作,争取20171月份能把大部份土地征下交给我校,使我校武鸣校区项目开工建设顺利进行。

(三)简化手续,加强管理

我们已经多次建议教育园区设立一站式服务机构,打通我校可研、环评、水保、建设等下一步报批程序的绿色通道,简化审批手续。自治区、南宁市、武鸣县正在着手建立一站式服务机构,设立专门机构和人员协调和督促南宁教育园区的各项工作。新校区建设需要全校师生的共同努力的支持,建议学校加强管理,各相关部门积极配合、支持武鸣校区建设工作,保证能及时、顺畅地办理校内的相关手续。

(四)积极筹措资金

:重平()项目投资总估算9.95亿元,现在投资约23亿元比原来多很多,比原来计划增加了14亿万元,因此资金缺口较大,对建设进度会有较大的影响。为确保明年建设顺利进行,2017年需要做好征地、前期工作费用、施工、设计约需要3-4亿元,因此,建议学校积极争取政府给予我校更多的财政资金支持,为了保证建设资金按时到位,学校还需多争取财政贴息贷款支持等。

(五)加强EPC管理

EPC工程总承包建设模式在我区乃至全国尚属于试点实施阶段,相关做法尚未成熟配套。需要加强对工程总承包建设模式的研究。掌握管理要点。及时研究解决工程建设中存在的困难和问题,确保工程顺利推进。

(六)解决好人员紧缺问题

建议学校从武鸣区人民医院抽调3-5名责任心强、经验丰富、协调能力强,通业务的人员到武鸣校区建设指挥部办公室工作,充实项目管理工作人员。由于我校在新校区建设工作方面没有经验,缺乏人力、财力和技术团队,为了少走弯路,提高效能。
     (七)代表性图片

1129日,领导、嘉宾共同为广西医科大学武鸣校区培土奠基


1129日,开工仪式上领导合影

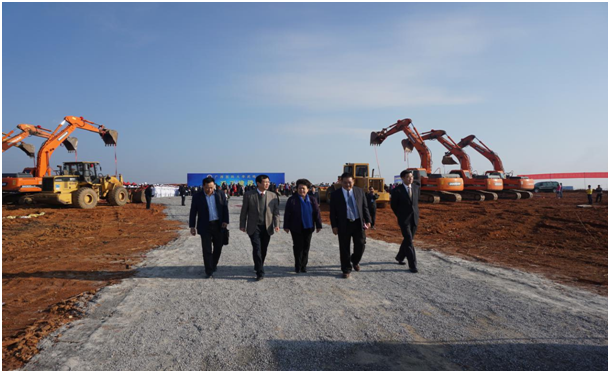

1129日,领导视察现场工作




1129日,自治区副主席黄伟京视察工作

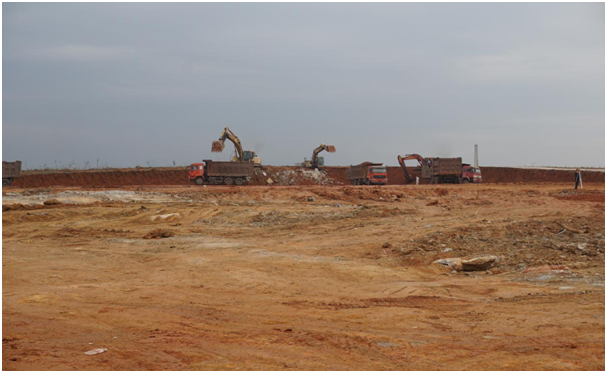

                 施工现场(1223日)
