东盟国际口腔医学院建设2016年总结和2017计划

作者:  来源:广西医科大学  发布时间:2017年04月14日 16:49

2016年是十三五规划的开局年,而广西医科大学东盟国际口腔医学院项目则是我院十三五规划中的核心内容,也是自治区层面的重点项目。医院领导、自治区领导及各级相关部门非常重视,为保证项目顺利如期开工建设,今年2月份,医院成立了项目建设办公室。

2016年我们围绕广西医科大学东盟国际口腔医学院建设项目的顺利开工建设开展工作,取得一些进展,现总结如下:

一、2016年已完成工作

1.2016112日取得南宁市国土局颁发的《不动产权证》,标志我院项目的土地前期筹备阶段完成,下一步将进行工程建设阶段;

2.24日,就东盟国际口腔医学院招标代理机构入围资格进行招标,确定了6家备选招标代理机构。

2016328日,我院采用抽签方式,最终确定广西科文招标有限公司负责广西医科大学东盟国际口腔医学院项目方案设计招标代理工作;

3.2016524日在广西科文招标有限公司开标厅进行了本项目设计服务公开招标,经过专家评审组的综合评定,最终确定中标单位:北京市建筑设计研究院有限公司;

4.2016622日通过院内竞争性谈判确定广西慧航测绘地理信息有限公司为本项目地形测绘、土方测绘 及周围路网的测绘工作;

5.2016718日在广西科文招标有限公司开标厅进行了本项目地质勘探及绿色建筑设计服务的公开招标,经过专家评审组的综合评定,最终确定中标单位:广西华蓝岩土工程有限公司;该公司已经完成初步勘察并出具结果报告;项目绿色建筑设计服务中标单位:华蓝设计(集团)有限公司,目前已完成海绵城市设计专篇文本,并配合设计单位进行可再生能源等绿色建筑相关设计;

6.2016718下午,周诺副校长、院长率领院领导班子全体成员,以及新区建设筹建办、医院办公室、后勤保卫科等部门相关人员到项目建设地现场办公,主要就新院区与广西国际壮医医院项目交界处建设方案进行了讨论,就目前存在的交界处边坡处理问题进行深入分析,并提出解决方案和意见。20日上午,周副校长再次率队赴项目地调研,就新院区现场地形进行了实地考察,并与北京市建筑设计研究院有限公司进一步明确了新区规划的设计方案;

7.201691日周诺副校长、院长率建设办人员到五象规建局调研,与五象规建局周局长等相关人员对东盟国际口腔医学院项目设计方案进行讨论,重点对我院与壮医院的边界高差问题进行探讨,会议一致认为若无相关法律法规明确边界红线处不能建设直立的挡土墙(桩)则认可我院红线处建立6米高挡土墙(桩)的设计方案。

8.2016922日项目总平方案设计及单体建筑设计联合审查在五象规建局上会讨论,专家对设计方案基本认可同时也提出意见,随后设计院根据专家意见进行了调整,1026日总平方案通过五象规建局的行政审批。

9.2016108日进行监理服务单位招标,经过专家评审组的综合评定,最终确定中标单位:中国轻工业南宁设计工程有限公司,目前已协助我院进行土方招标文件的编制和合同的审核等各项工作的开展;

10.20161020日进行跟踪审计服务单位招标,经过专家评审组的综合评定,最终确定中标单位:中国轻工业南宁设计工程有限公司,目前已协助我院完成土方工程、洗车槽、项目基建变等控制价编制各项工作的开展。

11.20161028日通过院内竞争性谈判,经过综合评定确定基建变用电设计单位为:广西泰能工程咨询有限公司,目前初步设计已经完成,并且通过供电局审批,预计3月底完工。

12.2016121日通过院内谈判确定西侧挡土墙(支护桩)工程的施工单位为广西地矿建设集团有限公司,到目前为止,挡土墙(支护桩)已完成。

13.2016122日完成土石方工程招标,125日进行土方清表等各项开工前准备工作,但因迁坟问题未能解决,201715日正式开工,工期50天。

二、主要存在的问题

1.可研报告问题。已获得批复的2011年版的可研存报告存在一定局限性,如人防、地下停车场、概算偏低等问题,已经不适应实际建设需要,而后期建设新编制的可研报告为准,故有重新编制可研报告的必要,且可研报告需要总平方案通过审批方可上会讨论,目前在努力推进总平方案的确定工作!

2.人防面积问题。原北京设计院预估人防面积4000㎡,现人防办根据我院已通过审批的图纸计算我院人防面积约1.1万平方米,现急需确定缺少的人防面积如何建设,方可确定总评,目前人防方案已基本确定,马上报总平方案。

3.迁坟问题。迁坟工作进展不顺,韦氏大祖坟未能顺利迁移,影响土石方工程及详细勘察工程的推进。

三、2017年工作计划

1.建设前期的工作计划

建设办将继续努力推进项目建设前期进程,力争年底进行项目主体工程开工建设,具体工作推进计划如下:

前期工作进度表

序号

项目

工作内容

工作时间

1

土石方运输

土方回填及压实、运输多余土方

20171~3

2

施工用电报装及招标施工完成

南宁供电局

20172~3

3

总平规划设计方案单体建筑设计方案审批

报五象新区规划局审批

20172~3

4

可研报告

总平通过行政审批后可以开始申报可研、上会、修编、复审通过审批

20173~4

5

初步设计(单体方案设计和初步概算)完成设计和报批

设计院完成设计、造价咨询完成概算、财厅审批初步概算

20174

6

详细勘察

土方平整到相应的标高,根据需要开始做详细勘察工作

20173~4

7

施工图设计和技术审查完成及备案工作

设计单位完成设计、审图公司完成审查工作、建设局完成报批工作

20175~6

8

编制上控价及报批

造价咨询公司编制上控价,财厅审批上控价

20177

9

施工单位招标



20178

10

办理《建设工程规划许可证》

报规划局审批

20179月底



2.2017年一期建设的工作计划

序号

工作任务

工作流程

工作时间

1

挡土抗滑桩及挡土墙

病房楼、科研实验楼及高架桥挡土抗滑桩。

20175~6

2

一期基础工程

门急诊楼、病房楼、特需门诊楼、科研实验楼基础。

201710

3

门诊楼地下室及人防地下室基础施工(人防和普通地下室),暂按照门诊楼做两层地下室约15000㎡计算

底板施工、剪力墙、顶板施工及挡土抗滑桩施工。

201711~12

东盟国际口腔医学院从立项到蓝图的实现,每一个点滴的进展,都饱含领导的心血和汗水,我们工作的每一个进步,都离不开广大职工的支持和帮助,新的一年里,我们将继续撸起袖子加油干,让美好的蓝图尽快实现。

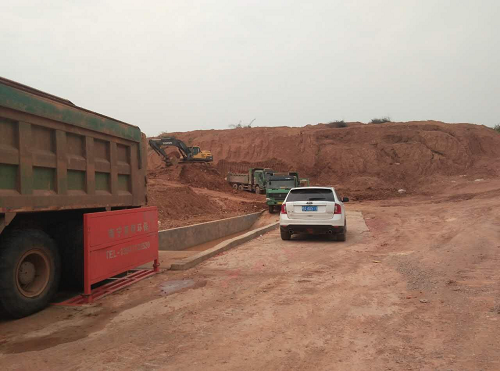

西侧挡土墙工程(支护桩)施工











土石方工程运输

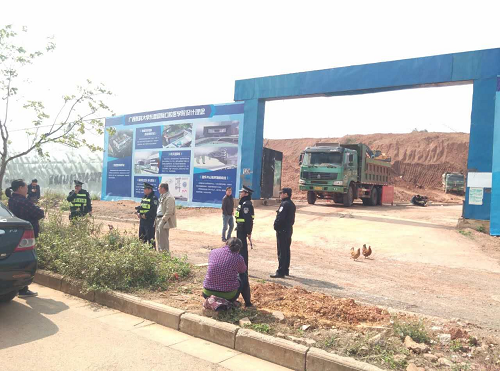

土石方运输过程受村民阻拦,只能报警协调
