留学生公寓综合楼建设2015年总结

作者:  来源:广西医科大学  发布时间:2016年01月14日 09:32

一、项目概况

该项目位于我校国际教育学院内,建筑总面积为26846平方米,地下1层,地上19层。主要为外国留学生宿舍,共570间双人房,可安排1140个床位;同时配备教室、阅览室、多功能厅、办公室、停车场等功能用房,建设单位为广西医科大学,勘察单位为广西基础勘察工程有限责任公司,设计单位为中国轻工业南宁设计工程有限公司,施工单位为广西建工集团第一建筑工程有限责任公司,监理单位为广西新厦工程咨询有限公司。项目总概算9167万元,于201411月正式开工建设。

二、项目建设进度与计划

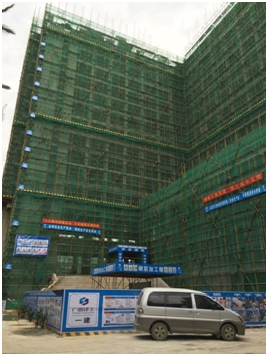

截止201512月,已完成15层楼面,正在搭建16层楼面模板。已进行地下室回填,11月底进行基础验收,12月底对地上1-10层进行主体验收,验收通过后开始装修。计划20161月中旬主体封顶(由于客观原因,较原计划201512月底主体封顶延迟2周),1月底对地上11-19层进行主体验收,验收通过后全面进入装修阶段。2016630日前全部通过验收,7-8月安装宿舍生活设施、调试设备等,9月秋季开学前正式投入使用,安排留学生入住。

为了确保质量、安全和施工进度,学校和施工方、监理方、设计方保持密切沟通合作,狠抓安全生产和工地规范管理,项目没有出现质量和安全事故。南宁市质监站严格监管,对地基工程给予了充分肯定,被列为南宁市优质工程和范例工程。

三、存在问题和影响施工进度的主要因素

(一)20158-9月 “两会一节”期间,按南宁市要求暂停施工,影响了1个月工期。

(二)2015108-30日,由于广西有些地方建设项目施工导致死亡人数过高,按照自治区住建厅要求,广西全区所有工地都要停工检查整顿安全生产,直至南宁市质监站检查工地符合安全生产要求才可恢复施工,影响了3周工期。

(三)2015年雨水较多,雨季造成基坑无法拉泥回填,严重影响施工进度。

(四)施工现场场地狭小,影响运输材料的大型车辆进出,也影响施工进度。
