在学校的关心、支持、帮助和监督下,全体股东的鼎力支持下,2015年蟠龙住宅小区建设取得了突破性进展,实现了四个地块全部动工的总体目标。蟠龙住宅小区建设办公室抓好天鑫泽公司这个实体,通过规范公司管理,把住成本控制、质量控制、进度控制几个环节,取得了显著的成绩。
一、规范工作管理
(一)完善管理结构。根据公司工作内容,成立了综合部、客户部、前期部、采购部、审计部、财务部、工程部7个部门,任命部门负责人和确定部门具体工作人员。
(二)明确公司职责。公司下发文件明确了公司领导分工,各司其责,同时明确各部门工作职责。
(三)规范办事流程。规范了各项工作办事流程,如《采购管理制度》、《薪酬管理制度》等,使各项工作有章可循、有迹可查。
二、工程进展情况
截止到2015年12月14日,所有地块都已动工,施工队伍已全部进场。
(一)(7#地)-南:2015年6月15日正式启动主体工程试桩工作,施工单位是:中铁城建集团公司,目前地块内5栋单体已基本完成桩基础施工,完成产值500万元。
(二)(7#地)-北:2015年10月12日与主体工程中标单位广西建工集团总承包公司对接进场,目前完成试桩临时设施的建设工作。
(三)30#地:2015年10月13日与基坑施工中标单位广西建工集团第二建筑公司对接进场,目前支护桩完成一半的工程量,开始土方挖运。
(四)3#地:2015年12月14日与主体工程中标单位中城建第六工程局集团有限公司对接进场,目前完成清表、基坑抽水工作,围墙、临设施建设预计春节前完成。
三、成本控制情况
(一)优化设计
经股东代表会同意,在符合相关规范并确保质量的前提下,请优化公司进行设计优化,目前,(7#地)-南主体减少费用1521.77万元、增加车位41个,(3#地)主体减少费用2041.01万元、增加车位近80个,(30#地)基坑降低成本230多万元。
(二)严格招标
根据相关法律,经征得相关主管部门同意,为维护公司和股东利益,在不违反法律、行政法规等规范性文件的规定的前提下,经反复努力争取,主管部门同意在招标中推荐的三名中标候选人中,我公司可选择企业资质等级更高,投标报价更低的施工单位为中标人。仅7#-南地块我公司选择的施工单位就比排名第一的公司低了近2000万元。目前,各地块主体招标让利基本在6%左右,预计减少费用达5593.62万元。
(三)严控材料
以对股东负责的态度,从严选择甲控材料,形成一套选择甲控材料的机制即:通过公开询价、竞争性谈判、反复商谈,确定质量可靠、口碑好、价格合理的材料。以防水材料为例,共降低采购成本1234.24万元。
(四)争取利息等
积极和相关部门沟通,在土地出让金、税金费用上争取到最优惠的条件。在确保资金绝对安全的前提下,通过与多家银行竞争性谈判,2015年超额利息收入增加578万元。
四、质量控制情况
(一)加强队伍建设
第一附院和肿瘤医院分别派了2名和1名同志到蟠龙办工作。目前,聘用了2名副总工程师、4名土建工程管理师、1名水电工程师、1名造价员和1名资料员。今后还将不断地补充专业人才,以加强工程管理水平,确保工程质量。
(二)强化工地管理
明确设计方、勘察方、检验方、施工方、监理方、我方的工作要求和职责,实行工地打卡管理制度。公司对每个主体工地派驻工地代表,加强工地管理,对于打桩等关键环节要求24小时值班,监控好工程各个环节。
(三) 成立业主质量监督委员会
为加强工程项目管理,充分维护公司和业主利益,经自愿报名和公司遴选,成立了由24名名业主或业主的直系亲属组成的业主工程项目监督委员会,他们来自工程设计、施工、监理、审图等相关专业单位和管理部门以及校本部、附属单位的在职或离退休职工,他们代表业主义务对各项目进行质量检查。自2015年10月24日至今,监委会已经有4个组分别对4个地块进行了5次工地检查,提出了30多条建设性的意见,得到公司认可。
五、存在问题和困难
(一)国家正在积极去除住房存量,未来房地产市场走向还不明晰,受大环境影响的风险依然存在。
(二)少部份股东主人翁意识不强,随着各地块陆续动工,建设资金按时到位的压力增大,资金缺口弥补方式存在风险。
(三)施工面积大,点多,建设工期集中,增大了工地管理难度。
(四)股东人数多,意见不容易统一,随着进入分房和相关利益分配时,公司内部管理复杂性将增大。
(五)14#地开发模式尚待研究确定。
六、2016年工作计划
(一)按工程计划确保形象进度;
地块 |
2016 |
2017 |
2018 |
2019 |
7#-南 |
主体接近封顶 |
竣工验收 |
绿化、配套、道路、竣工备案 |
|
7#-北 |
主体一半 |
竣工验收 |
绿化、配套、道路、竣工备案 |
|
30#地 |
±0 |
主体封顶 |
准备竣工验收 |
绿化、配套、道路、竣工备案 |
3#地 |
约6层 |
主体封顶 |
竣工验收 |
绿化、配套、道路、竣工备案 |
(二)施工中重点严格把好各地块工程建设进度关、质量关和安全关,严格控制签证追加工程费用。
(三)以职工购房款为主,银行贷款托底,多渠道开拓资金来源,确保建设资金。
(四)加强设计图纸的安全性和功能性审查,确保住宅安全、舒适。
(五)适时启动选房、购房程序,并为职工提供合理的贷款渠道。
(六)加强与股东的联系沟通,进一步落实股东的知情权,强化股东的主人翁意识。
(七)强化公司内部管理,推进实施绩效考核,严格奖惩机制,形成完善的管理制度和公司文化。
(八)充分论证14#地开发模式,加快启动工程建设。
七、项目责任人、项目联系人的姓名及电话
项目责任人:卿云波,电话:5658460。项目联系人:何建宇,电话:5608127。
八、代表性图片

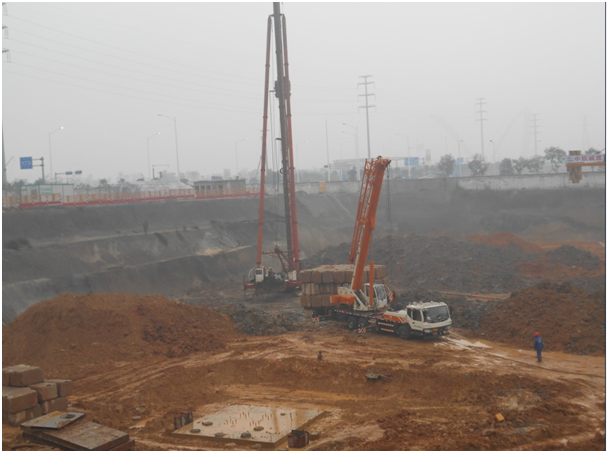

2015年6月15日,正式启动主体工程试桩工作,施工单位是中铁城建集团公司,
目前地块内5栋单体已基本完成桩基础施工,完成产值500万元。
2015年10月12日,与主体工程中标单位广西建工集团总承包公司对接进场,
目前完成试桩工作,预计年底完成临时设施的建设工作。

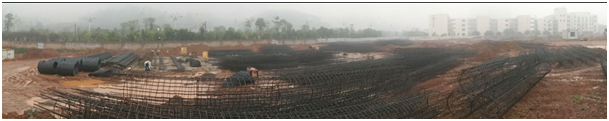

2015年10月13日,与基坑施工中标单位广西建工集团第二建筑公司对接进场,
目前支护桩完成一半的工程量,开始土方挖运。

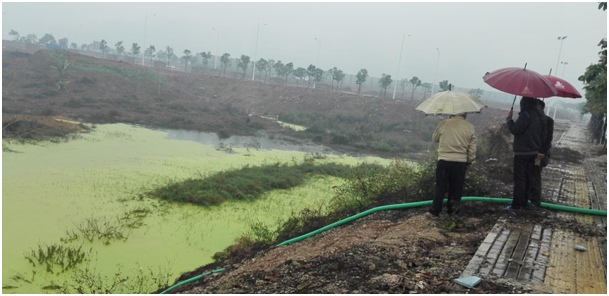

2015年12月14日,与主体工程中标单位中城建第六工程局集团有限公司对接进场,
目前完成清表、基坑抽水工作,围墙、临设施建设预计春节前完成。
2015年12月31日,仇小强书记、赵劲民校长带队,
全体在家校领导深入蟠龙小区建设工地,深入了解项目进度。
